項目簡介
中國鐵建·洋湖垸項目(一期),位于長沙岳麓區科技產業園,總用地面積28473.87平方米。用地西側為含浦大道,東北側為洋湖大道,南側為汀湘十里別墅,交通便利。
01
項目概括
本子項為5#樓,子項編號為15245-5,功能為快捷型商務酒店及商務辦公樓綜合體,為一類建筑,耐火等級為地上一級、地下一級,設計使用年限50年??偟厣系慕ㄖ娣e24664.71平方米,其中1段地上建筑面積為22778.71平方米,11段地上建筑面積為1886.01平方米。
02
項目特征
整體空間小、管道密集、系統復雜。(洋湖垸機房包含主機3臺,冷凍水泵3臺,冷卻水泵3臺,水處理儀4臺,軟水器1臺,真空脫氣機2臺,分水器集水器各1臺等。)
洋湖垸機房平面圖

洋湖垸機房BIM效果圖

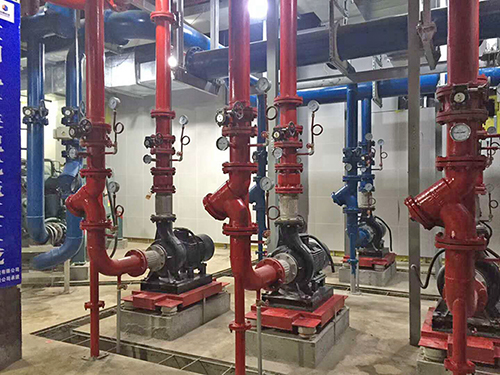

完工后的機房整體圖
03
解決方案
畢姆科技通過運用 “BIM深化建模 + 三維掃描定位 + 預制裝配式安裝” 的模式,將項目難點逐個突破。
1、利用BIM技術對模型進行深化后對不同的方案進行比較分析和碰撞,選擇最優布置方案。

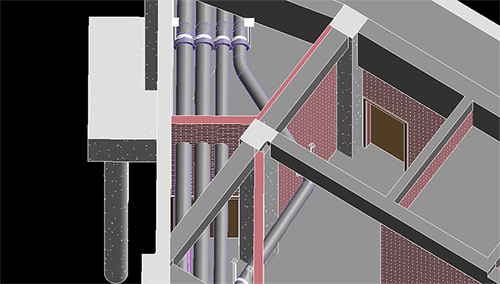

碰撞檢測
管線優化,預制拆分

2、工廠預制化制作。工廠預制不受場地限制,提高施工效率,管道采用精確度高,切口完美的等離子自動切割和效率高,質量穩定,焊縫美觀的自動焊接技術。
3、數字化信息標識。對每個成品按編碼貼二維碼標簽,通過二維碼進行識別產品編碼、送貨順序、安裝順序,產品運送至現場,指導安裝。

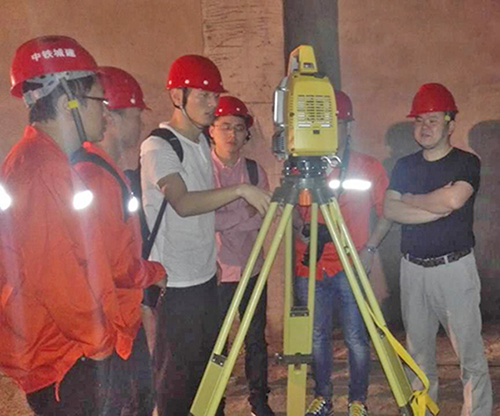

4、通過測量機器人對組合構件進行精準空間定位;
5、裝配式安裝。不受場地限制,提高施工質量,縮短工期且工廠內制作,現場裝配施工,無需切割、動火、焊接。解決了管道大,安裝困難問題。

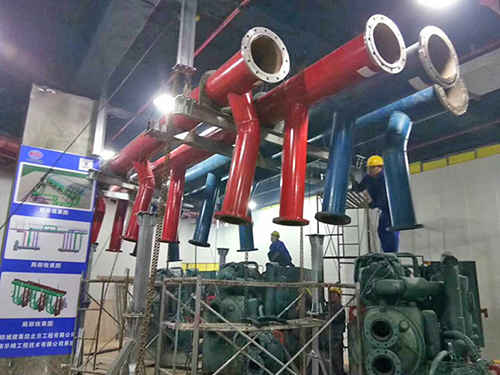

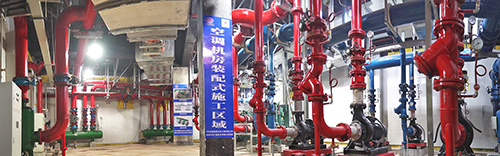

機房預制現場施工圖

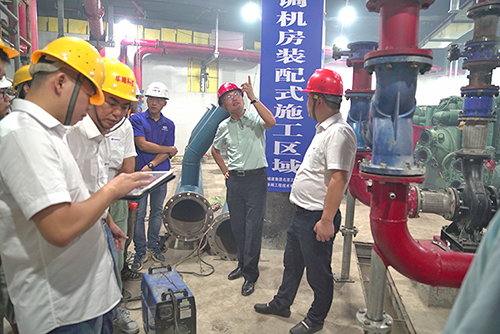

現場安裝指導圖
04
最終效果
(1)縮短工期:傳統角鐵工藝的機房施工需要30-45天,而此項目采用預制化安裝僅用短短48小時就完成現場安裝任務。
(2)保障施工質量:能有效保障構件質量、安裝質量,確保整體管道施工質量滿足設計及施工規范要求;較之傳統做法安裝質量顯著提高,一次驗收合格率100%。
(3)保障施工安全:采用機械化安裝降低了高空作業人員與設備的風險,安全性顯著提高,在提供技術水平和施工效率的同時,更能保障施工安全。
畢姆科技以工廠預制、現場模塊化安裝、減少現場焊接工程量,開啟機電安裝工程的智能、高效、安全、綠色施工新篇章,實現了機房安裝速度與質量的飛躍。

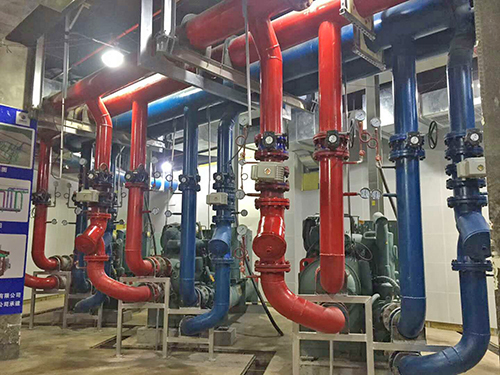

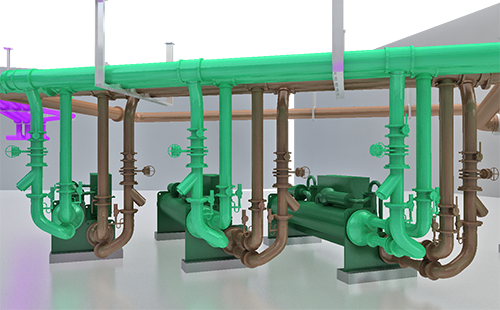

BIM效果圖與實景圖展示圖組(1)
BIM效果圖與實景圖展示圖組(2)
洋湖垸機房預制動畫演示
